Połączenie przez Fehmarnbelt to jedna z tych inwestycji, które w praktyce zmieniają mapę podróży, a nie tylko wyglądają imponująco na renderach. Nowy tunel między Niemcami a Danią ma skrócić przejazd między Fehmarn a Lolland do kilku minut, a na osi Hamburg-Kopenhaga wyraźnie odciążyć kolej i ruch samochodowy. W tym tekście pokazuję, na jakim etapie jest projekt w 2026 roku, co realnie skróci w podróży i kiedy samolot nadal pozostanie rozsądnym wyborem.
Najkrótszy obraz projektu i jego znaczenia dla podróży
- To około 18-kilometrowy, zatapiany tunel łączący duńską Lolland z niemiecką Fehmarn.
- Ma obsługiwać jednocześnie ruch kolejowy i drogowy, więc ważny będzie nie tylko dla kierowców, ale też dla pociągów między Hamburgiem a Kopenhagą.
- W 2026 roku trwa przygotowanie do zatapiania pierwszych elementów, a harmonogram jest już opóźniony.
- Sama przeprawa ma zająć około 7 minut pociągiem i około 10 minut samochodem.
- Największą zmianę odczuje transport kolejowy, bo czas przejazdu Hamburg-Kopenhaga ma spaść do około 2,5 godziny.
- Dla podróżnych z Polski projekt będzie najbardziej odczuwalny przy wyjazdach na północ Niemiec i do Danii, ale nie zastąpi wszystkich lotów.

Czym jest połączenie przez Fehmarnbelt i gdzie przebiega
To nie jest klasyczny tunel drążony w skale, tylko tunel zatapiany. Najprościej mówiąc, jego segmenty powstają na lądzie, są transportowane na miejsce i opuszczane do wcześniej przygotowanego wykopu na dnie morza, a potem łączone w jedną całość. Taka metoda ma sens tam, gdzie liczy się ogromna skala, relatywnie płytkie dno i potrzeba połączenia ruchu drogowego z kolejowym.
Po ukończeniu będzie to około 18-kilometrowe stałe połączenie między Rødbyhavn na Lolland a Puttgarden na Fehmarn. W praktyce oznacza to, że przez cieśninę Fehmarnbelt będzie można przejechać zarówno pociągiem, jak i samochodem, bez promu i bez czekania na załadunek. To właśnie dlatego projekt uchodzi za jeden z najważniejszych korytarzy transportowych w tej części Europy.
Dla mnie najciekawsze jest to, że to nie jest tylko lokalna inwestycja dla Danii i Niemiec. Ten odcinek spina północną część kontynentu z główną siecią transportową i ma znaczenie dużo szersze niż sama mapa wybrzeża Bałtyku. Skoro wiadomo już, czym ten projekt jest, najważniejsze pytanie brzmi, na jakim etapie jest w 2026 roku.
Na jakim etapie jest budowa w 2026 roku

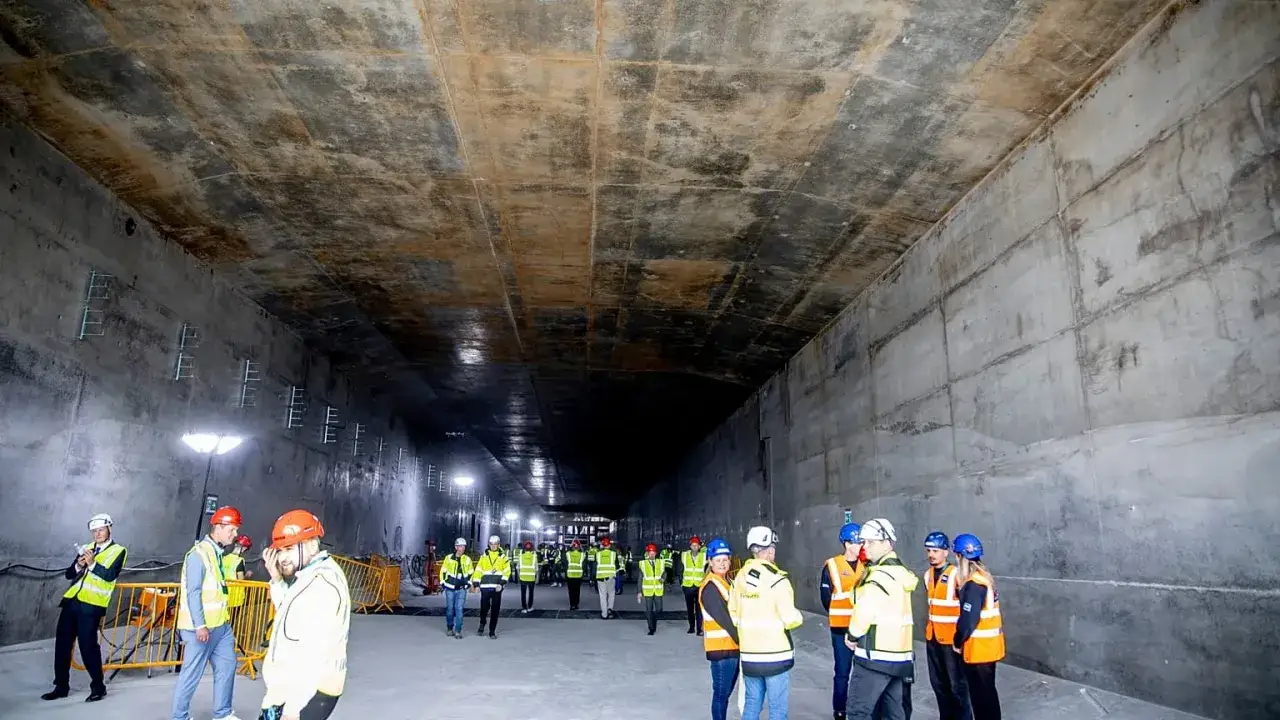

W 2026 roku inwestycja wyraźnie wchodzi w fazę, w której budowa staje się widoczna nie tylko dla inżynierów, ale też dla osób śledzących transport w regionie. Inwestor zapowiadał, że pierwsze zatapianie elementów ruszy wiosną 2026 roku, a w fabryce na Lolland gotowych było już 15 elementów, co odpowiada pierwszym 2,7 kilometra tunelu. To ważny sygnał, bo przy tak dużym projekcie dopiero wejście w etap montażu pokazuje, że całość naprawdę nabiera tempa.
Jednocześnie nie ma sensu udawać, że harmonogram biegnie idealnie. W 2026 roku pojawiają się opóźnienia związane ze specjalistyczną jednostką potrzebną do zatapiania segmentów, a inwestor otwarcie przyznaje, że wcześniejszy termin uruchomienia nie wygląda już realistycznie. Dla podróżnego oznacza to jedno: warto śledzić projekt, ale nie planować wyjazdów wokół twardej daty, której dziś nikt nie potwierdza bez zastrzeżeń.
Najważniejsze jest więc nie samo pytanie „kiedy dokładnie”, tylko „co już zostało przygotowane” i „jakie korzyści faktycznie da ten korytarz, kiedy ruszy”. To prowadzi prosto do kwestii czasu przejazdu, bo właśnie na tym polega największa zmiana.
Jak bardzo skróci się podróż między Niemcami a Danią
Tu najlepiej działają liczby, bo one pokazują różnicę bez marketingowych ozdobników. Sama przeprawa przez cieśninę ma zająć około 7 minut pociągiem i około 10 minut samochodem. Dla porównania obecny przejazd promem trwa około 45 minut, i to bez doliczania oczekiwania przed wejściem na pokład oraz czasu potrzebnego na załadunek.
| Odcinek / środek transportu | Dziś | Po uruchomieniu tunelu | Co to zmienia |
|---|---|---|---|
| Przeprawa między Rødbyhavn a Puttgarden | Około 45 minut promem, bez liczenia oczekiwania i załadunku | Około 10 minut samochodem | Krótsza i bardziej przewidywalna przeprawa |
| Podróż kolejowa Hamburg-Kopenhaga | Około 5 godzin | Około 2,5 godziny | Kolej staje się realną alternatywą dla krótkiego lotu |
| Sam przejazd pociągiem przez tunel | Nie dotyczy | Około 7 minut | Znika element przeprawy promowej |
Największa różnica nie dotyczy nawet samych minut, tylko przewidywalności. Prom bywa wygodny, ale zawsze dochodzi do niego bufor na dojazd, ustawienie się do załadunku i ewentualne kolejki. Tunel usuwa ten problem, więc podróż staje się bardziej rytmiczna i łatwiejsza do zaplanowania, zwłaszcza w przypadku pociągów dalekobieżnych i tras służbowych.
To właśnie dlatego tak wiele osób patrzy na ten projekt nie jak na ciekawostkę inżynieryjną, ale jak na realną zmianę w sposobie podróżowania po Europie Północnej. Sam czas jednak nie mówi wszystkiego, bo dla części podróżnych ważniejsze będzie to, czy na tej osi samolot nadal ma sens.
Co tunel zmieni w lotach do Danii
Dla lotów najważniejsza będzie trasa Hamburg-Kopenhaga i szerzej cała oś północ-południe. Im krótsza i pewniejsza stanie się kolej, tym trudniej będzie obronić krótki lot jako oczywisty wybór na tej relacji. Z mojego punktu widzenia to właśnie tu tunel ma największy efekt uboczny: nie zabiera pasażerów z dalekich tras, tylko podcina sens krótkiego przelotu tam, gdzie kolej może być równie szybka albo szybsza.
Kiedy samolot nadal będzie lepszy
Wciąż wtedy, gdy startujesz z centralnej lub południowej Polski i liczy się cały czas od domu do hotelu. Dla Warszawy, Krakowa czy Wrocławia lot do Kopenhagi zwykle pozostanie wygodniejszy niż kombinowanie z przesiadkami i długą podróżą naziemną. W takich przypadkach tunel nie zmienia podstawowego równania.
Przeczytaj również: Odprawa na locie czarterowym - Jak uniknąć błędów na lotnisku?
Kiedy kolej zyska przewagę
Na odcinkach między Hamburgiem, Kopenhagą i mniejszymi miastami w regionie. Tu tunel nie tyle „zabiera” pasażerów lotniczym połączeniom, ile odbiera im najłatwiejszy argument: czas. Jeśli pociąg schodzi do około 2,5 godziny na głównej osi, to dla wielu podróżnych będzie to już bardzo mocna alternatywa dla samolotu, zwłaszcza przy city breakach i podróżach służbowych.
W praktyce nie oznacza to końca lotów do Danii. Oznacza raczej przesunięcie ciężaru z krótkich przelotów na połączenia, w których czas samej przeprawy lądowej przestaje być problemem. Dla podróżnych z Polski najważniejsze będzie więc to, jak projekt wpłynie na całe trasy, a nie na jeden odcinek między Hamburgiem a Kopenhagą.
Jak ten projekt odczuje podróżny z Polski
Najuczciwiej: nie każdy odczuje to tak samo. Jeśli planujesz weekend w Kopenhadze z Warszawy, samolot najpewniej nadal będzie najsensowniejszy. Jeśli natomiast jedziesz samochodem albo pociągiem przez północne Niemcy, tunel skróci najtrudniejszy fragment trasy i uprości logistykę całego wyjazdu.
- Z północnej Polski łatwiej będzie budować trasy łączone: auto lub pociąg do Niemiec, dalej szybki przejazd do Danii.
- Przy objazdówkach po Skandynawii mniej czasu zjada sama przeprawa przez cieśninę.
- Na wyjazdach z większym bagażem i bez pośpiechu transport naziemny zacznie wygrywać z lotem częściej niż dziś.
Najważniejsze jest jednak to, że tunel poprawi nie sam dojazd z Polski, tylko końcówkę całej podróży. Innymi słowy: z Warszawy do Kopenhagi nie zrobi się nagle trasa „na godzinkę”, ale zniknie jeden z najbardziej uciążliwych odcinków na północnym korytarzu Europy. Żeby zrozumieć, skąd biorą się tak duże liczby i opóźnienia, trzeba zobaczyć, jak taki obiekt się buduje.

Jak buduje się taki tunel pod morzem
Najprościej mówiąc, cały pomysł polega na tym, że duże betonowe segmenty powstają na lądzie, są przygotowywane w specjalnej fabryce, a potem transportowane do wykopu na dnie morza i zatapiane jeden po drugim. To właśnie dlatego ten typ inwestycji nazywa się tunelowanym „na mokro”, a nie wierconym klasycznie jak wiele tuneli miejskich.

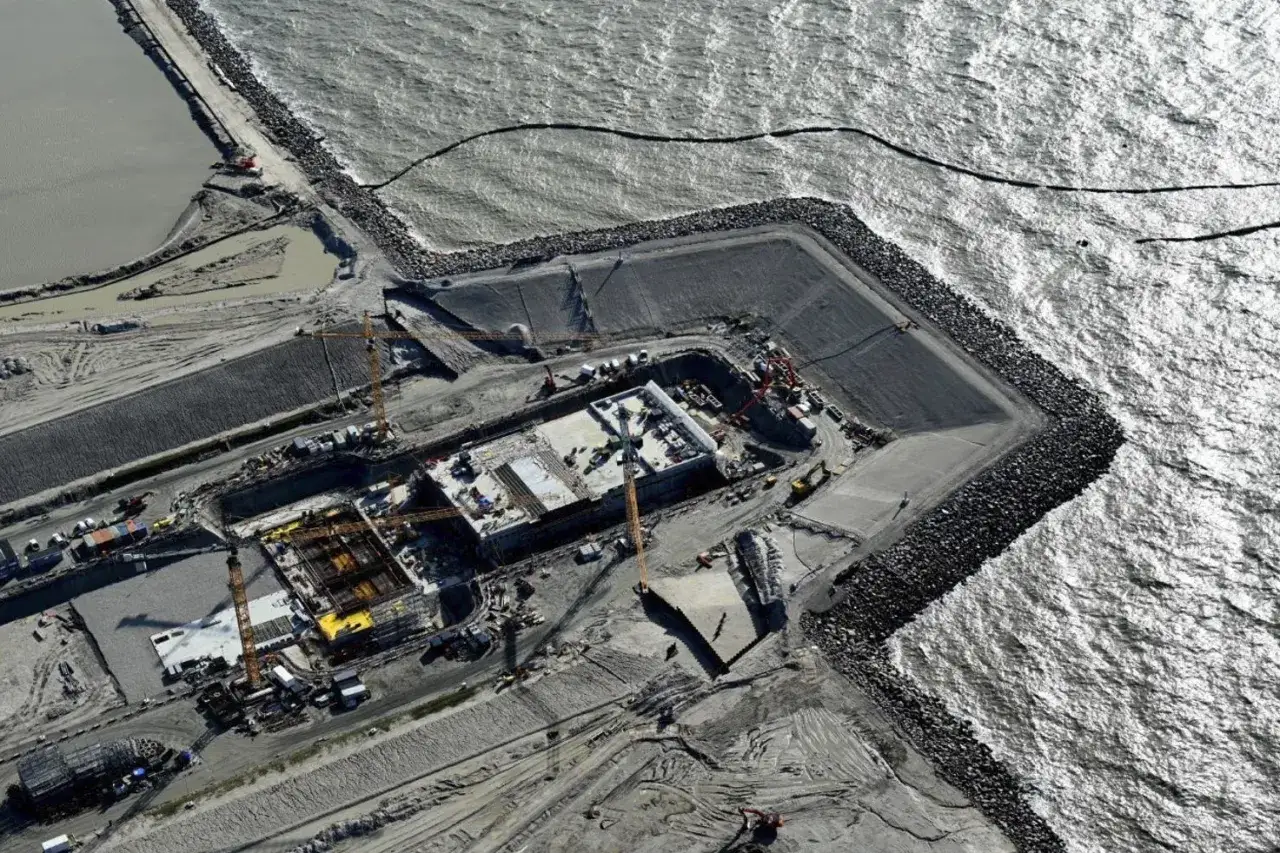

Skala jest ogromna: standardowe elementy mają około 217 metrów długości i ważą po 73 500 ton, a projekt przewiduje 79 takich segmentów oraz 10 elementów specjalnych. Do tego dochodzi rów o średniej głębokości około 12 metrów i szerokości około 100 metrów, z którego wydobyto łącznie około 15 milionów metrów sześciennych urobku. W praktyce to bardziej przemysłowe składanie tunelu niż kopanie go w tradycyjnym sensie.
Właśnie tutaj widać, dlaczego takie inwestycje są podatne na poślizgi: potrzebują specjalistycznych jednostek, precyzyjnej logistyki i dobrych warunków do pracy na morzu. Patrząc na to z punktu widzenia podróżnego, nie ma sensu oczekiwać cudów z miesiąca na miesiąc; ten projekt po prostu ma swoją technologiczną bezwładność. I dlatego, zanim zacznie się planować przyszłe wyjazdy, warto rozsądnie porównać ten wariant z samolotem, pociągiem i autem.
Co sprawdzić, zanim zastąpisz lot podróżą lądową
Jeśli planujesz podróż z Polski do Danii, nie patrz wyłącznie na czas samego przejazdu przez cieśninę. Sprawdź całą trasę od domu do hotelu, dostępność połączeń dalekobieżnych, godziny dojazdu do portów i to, czy wyjazd ma być szybki, czy wygodny. Właśnie tu najczęściej myli się oczekiwania z rzeczywistością.
- Na city break nadal może wygrać lot.
- Na road trip i wyjazd z większym bagażem coraz częściej wygra kolej lub auto.
- Jeśli plan opiera się na terminie uruchomienia tunelu, zostaw bufor i nie buduj rezerwacji na jednej, twardej dacie.
W 2026 roku najrozsądniejsze podejście jest proste: traktować tunel jako przyszłe usprawnienie całego korytarza, a nie jako natychmiastowy zamiennik wszystkich lotów do Danii. To ważne rozróżnienie, bo pozwala uniknąć rozczarowania i lepiej dobrać środek transportu do konkretnego wyjazdu. Jeśli projekt pójdzie dalej zgodnie z obecnym tempem, podróż między Niemcami a Danią stanie się jedną z najwygodniejszych w Europie Północnej.
